您的位置: 首页 > 产品展示 > 桥梁工程类 > 养护施工类 > 桥墩加固防护
手机:13986080000
网址:www.qxqlyh.cn
地址:湖北省武汉市东西湖区将军路街武汉梦想特区第5幢/506号

桥墩加固防护

桥墩加固防护
桥墩加固防护
所属分类:桥梁工程类
发布日期:2019-7-18
浏览:
电话: 13986080000
分享此产品:

桥墩防护

1、施工工艺流程

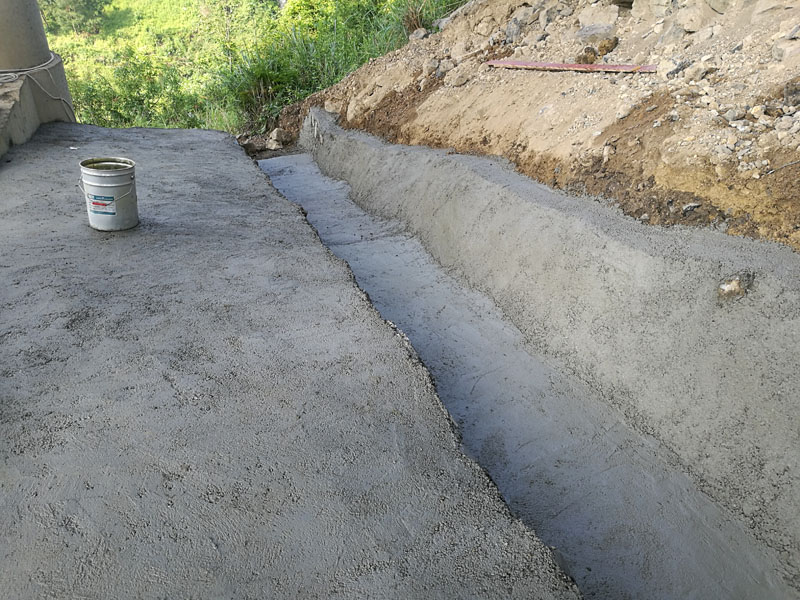

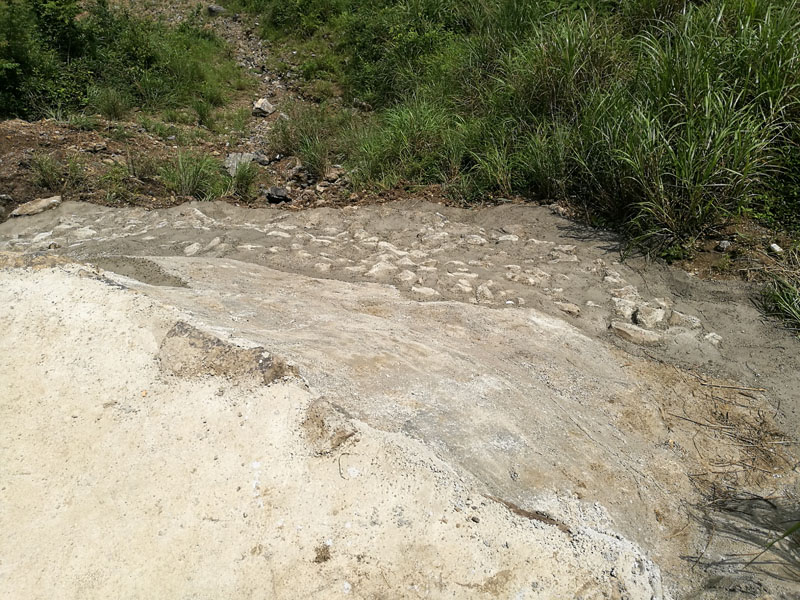

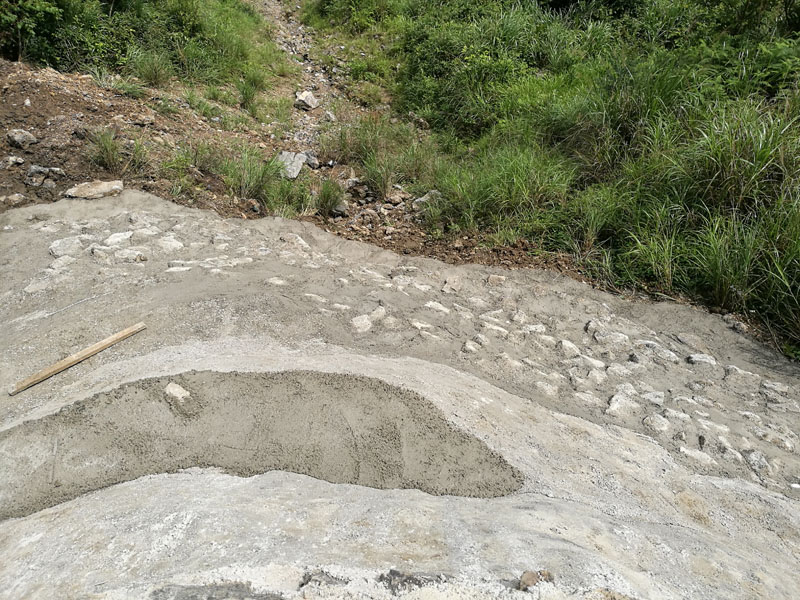

测量放线 → 清理岩面 → 回填土石方 → 沟槽开挖 → 验槽 → 块石砌筑 → 砂浆抹面、勾缝 → 洒水养护

a、施工放样

测量工程师根据图纸设计,采用拉尺法进行截水沟线型测设,并结合实际地形和排水需要,标定沟槽开挖线。

b、清理岩面

在开挖沟槽之前,应沿截水沟走向清理周围浮石,以防止手风钻施工及浮石滑落,造成不必要的安全事故。

c、回填土石方护坡

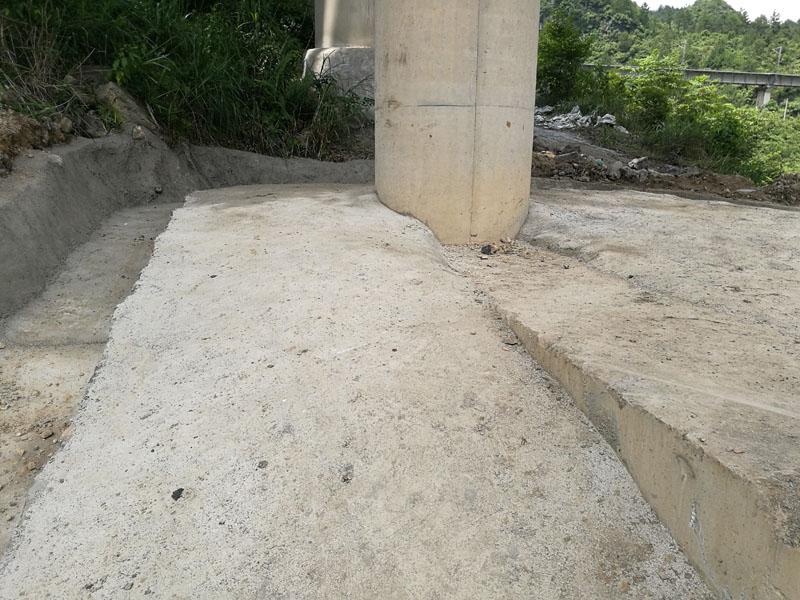

首先对墩柱周围冲刷部位进行修整和人工夯实,然后运送土石方至现场。墩柱所处的桥下基本无法同行大型车辆。材料运输采用小型车辆或人工进行搬运,夯实采用人工跳夯。分层进行填筑,并分层夯实。直至将冲刷掉的土石方补填完毕。

d、沟槽开挖

根据现场施工测量放线位置采用手风钻凿岩开挖沟槽,进行石方开挖,控制好平面开挖尺寸及深度,避免沟槽超挖及欠挖。沟槽开挖应整齐、平顺,坡度符合设计要求。

e、块石砌筑:

①浆砌块石必须使用经自检合格的块石。块石要求外观各向尺寸不小于15cm,且至少有一个平整面的石块。

②座浆砌筑:所有石块应座于新拌和砂浆上。砌第一层石块时,基底要坐浆。石块大面向外,选择比较方正的石块,砌在各伸缩缝处或截水沟上沿,以保证截水沟线形。根据石块自然形状交错放置,尽量使石块间缝隙最小,然后再将砂浆填在空隙中,再根据各缝隙形状和大小选择合适的小石块放入,用小锤轻击,使石块全部挤入缝隙中。禁止先放小石块后灌浆的方法。

③砂浆拌和:严格按配合比计量,拌和现场必备台秤,砂子每车均应过秤,且必须用机械拌和,搅拌要均匀,砂浆从拌和到使用完毕不能超过2个小时。

④块石在砌筑前,应浇水使块石湿润,在每班砌筑前,也应使下层砌体洒水湿润。

⑤不能在已砌好的砌体上改石料,或从高处往砌体上扔石块、砂浆等,以免扰动下层砌体。

⑥勾缝:

截水沟勾缝采用凸缝,缝宽2.5cm。勾缝前事先要剔缝,将灰缝剔深20~30mm,墙面用水喷洒湿润,不整齐处应修整。

f、砌体养护:

砌体应在7天内加强养护,可用湿草帘子覆盖,天气热时,每天专人浇水2-3遍,保证草帘子潮湿。


上一个产品:柱子截面加大加固
下一个产品:桥台注浆
