您的位置: 首页 > 产品展示 > 桥梁工程类 > 养护施工类 > 交安组织
手机:13986080000
网址:www.qxqlyh.cn
地址:湖北省武汉市东西湖区将军路街武汉梦想特区第5幢/506号

交安组织

交安组织
交安组织
所属分类:桥梁工程类
发布日期:2019-7-18
浏览:
电话: 13986080000
分享此产品:

交安组织

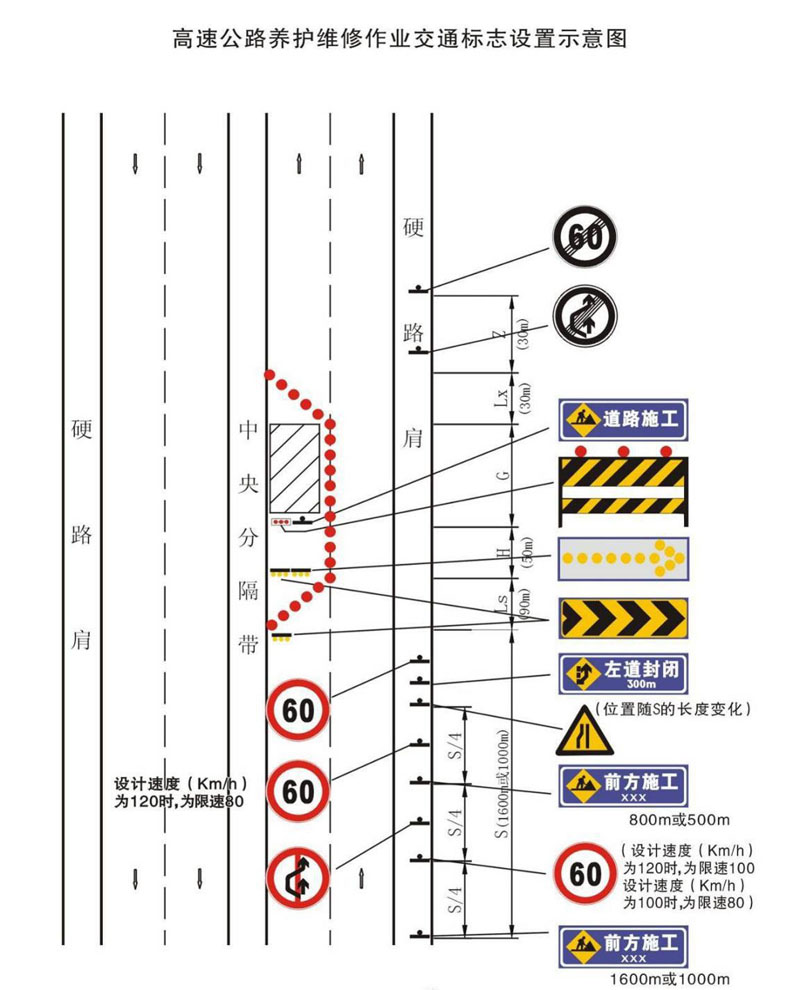

(1)严格按照《道路交通标志和标线》(GB5768-2009)、《公路养护安全作业规程》(JTG H30-2015)、《道路作业交通安全标志》(GA182-1998)要求摆放标志牌。

(2)根据桥梁施工的需要,先在桥梁(或桥梁群)两端约100m处开口(拆除中央隔离带,平整带中场地),若在桥梁(或桥梁群)两端近距离内有活动护栏,亦可利用。开口处在改道前用锥筒或水马封闭,在改道后开通。

(3)在需封闭的单幅摆放标志牌。工程车驶向停车带,开启警示灯,在施工封闭区域前1000m用标志牌说明注意减速慢行通过。施工区域前650m、300m、150m、0m分别树立按施工标志牌:限速60km/h、左道封闭300m、限速40km/h和车辆慢行等。

(4)用反光锥将施工区域对幅的超车道封闭,将两端的中央隔离带岔口一起封闭,在对幅超车道封闭区域开始处依次摆放向右导向牌3个、左道封闭、车辆慢行,其中2个向右导向牌用于对幅(左幅)社会车流导向,1个向右导向牌用于施工幅(右幅)车流导向。

(5)工程车驶向施工幅的停车带,进入封道区域,即开启警示灯,在施工封闭区域前分别树立施工标志牌:前方施工、限速20km/h、向左导向牌等。

(6)开通中央隔离带开口处,然后对施工区域进行全幅封闭,两端反光锥都从紧急停车带封到中央隔离带的岔口边,从而形成改变交通流方向的单向两车道行车。

(7)为了应付夜间或大雨大雾等异常天气情况,在导向牌处需同时设置电子导向牌和爆闪灯,在前端反光锥上需设置多个葵花灯,从而有效指引过往车辆安全通行。

(8)作业完毕后,由尾端开始回收反光锥、标志标牌,过程中必须有专人负责指挥车辆绕行。

(9)封道人员随车移动,保障自身和过往车辆的安全。封道完毕,现场责任人和安全员再作全面检查,纠正不足之处,以消除事故隐患。移动中人员必须在封闭区域内,安全员摆动红旗提醒通行车辆减速。


借到标志设置


占道标志设置

上一个产品:索杆更换
下一个产品:桩基施工
